札幌市内の3階建て学生寮へ、三菱電機の寒冷地向けルームエアコン「ズバ暖霧ヶ峰」KXVシリーズを計31台新設。現地確認から高所作業、集中管理システムの構築まで一体で対応した事例です。
工事概要
- Customer
- 学校法人様
- Area
- 北海道札幌市
- Facility
- 3階建て学生寮
- Work
- エアコン新設・集中管理
- Equipment
- ズバ暖霧ヶ峰 KXV
- Quantity
- 壁掛形 計31台
- Management
- 集中管理システム
- Completed
- 2026年9月
ご相談の背景と、既存建物ならではの課題

対象の居室にはエアコンがなく、ベッドや机、窓、カーテンレール、既存設備が配置されていました。後付け工事では、室内機が家具の利用や動線を妨げないことに加え、壁の貫通位置、冷媒・ドレン配管、電源・通信配線のルートを一体で考える必要があります。
また、31台を各室のリモコンだけで運用すると、管理側が全体の状態をまとめて確認しにくくなります。そこで、個別空調と集中管理を組み合わせることを前提に、機器構成と配線計画を整理しました。
多数台の後付けでは、電源条件も事前確認が必要です
既存施設へ複数台を新設する場合は、受電設備、幹線、分電盤、専用回路などの確認が欠かせません。本件でも設置場所だけでなく、電源と集中管理の接続条件を含めて施工範囲を整理しました。必要な電気工事は建物ごとに異なるため、現地調査後に判断します。
施工計画と工事の流れ
居室ごとに設置位置と配管ルートを確認
図面だけで一律に決めず、各室の壁面、家具、窓まわり、既存設備を確認しました。室内機の据付位置から外壁側の室外機まで、壁貫通、冷媒配管、ドレン排水、配線を無理なく納められるルートを検討しています。
能力の異なるKXVシリーズを搬入・仕分け

対象室の条件に合わせたKXVシリーズを計31台搬入しました。まとまった台数の工事では、室内機・室外機と関連部材を施工場所ごとに整理し、取り違えや手戻りを防ぐことが重要です。
外壁ブラケットと高所作業車を用いて室外機を設置
室外機は外壁ブラケットに設置し、配管カバーと支持部材を含めて納めました。上階の外壁作業には高所作業車を使用し、作業範囲を確認しながら取り付けと配管・配線を進めています。
室内機を取り付け、居室ごとに接続確認

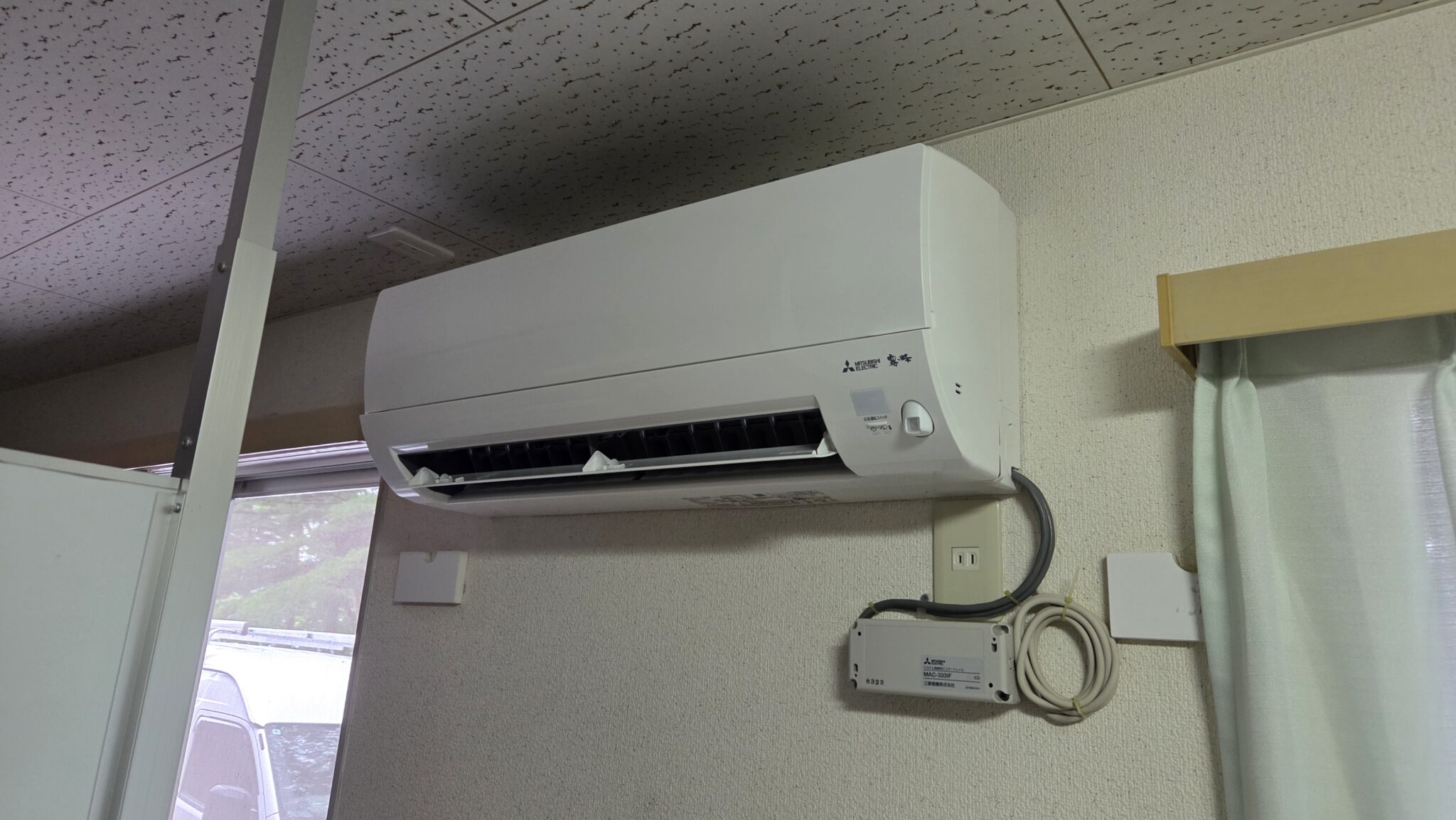

室内機は、家具の利用や日常の動線を妨げにくい壁面上部へ設置しました。配管カバーを用いて室内側を納め、各機器の接続状態と運転を確認しています。
31台を集中管理側へ接続し、表示と操作を確認

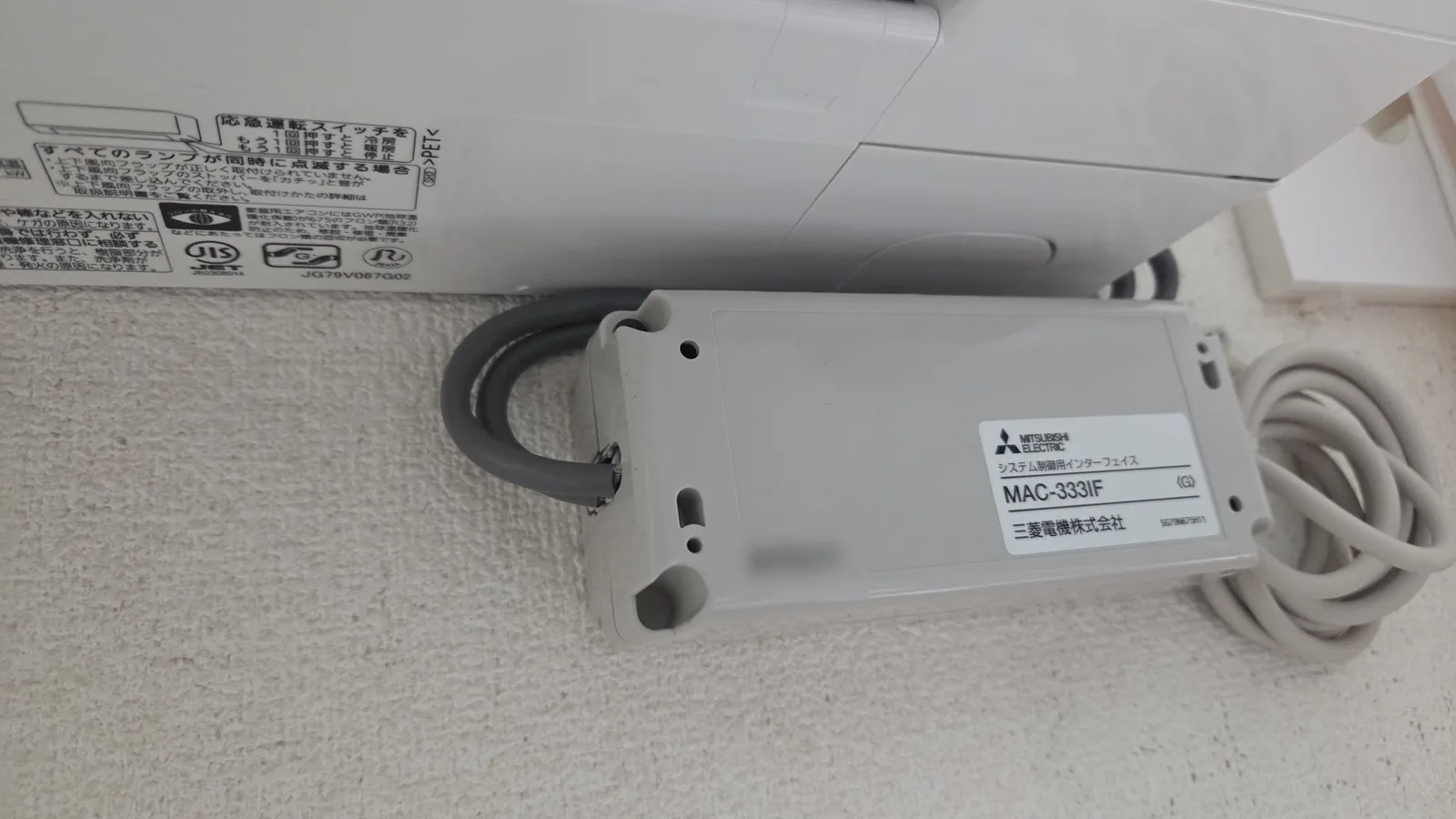

各エアコンにMAC-333IFを設け、PAC-SF50AT2を中心とする集中管理側へ接続しました。個別リモコンに加えて、管理側でも各グループの状態や温度表示を確認し、運転・停止などを操作できる構成です。
工事後に整えた空調・管理環境
本工事では、居室を中心とする個別空調と、多数台をまとめて扱う集中管理を一つの設備構成として整えました。数値的な省エネ効果や室温改善値を示すものではありませんが、今回の施工記録から確認できる成果は次のとおりです。
- 学生寮へ壁掛形エアコンを計31台新設
- 寒冷地向けKXVシリーズを複数の能力帯で構成
- 外壁ブラケットと配管カバーを用いて室外側を施工
- 31台を集中管理システムへ接続し、表示・操作を確認
導入機器
| 区分 | メーカー・型式 | 数量 | 用途 |
|---|---|---|---|
| ルームエアコン | 三菱電機「ズバ暖霧ヶ峰」KXVシリーズ(R32) | 計31台 | 対象室の冷房・暖房 |
| 集中管理用インターフェース | MAC-333IF | 31台 | 各エアコンと集中管理側の接続 |
| システムコントローラー | PAC-SF50AT2 | 1台 | 各グループの表示・操作 |
| 給電ユニット | PAC-SC51KU | 1台 | 集中管理システムへの給電 |
※KXVシリーズは対象室の条件に合わせて複数の能力帯を組み合わせています。
学生寮・社宅などへのエアコン新設で確認したいこと
- 対象室数、各室の広さと用途
- 室内機・室外機の設置候補位置
- 壁貫通、冷媒配管、ドレン排水のルート
- 受電設備、幹線、分電盤、専用回路の条件
- 集中管理で確認・操作したい項目
- 入居中に施工する場合の入室時間、養生、周知方法
建物によって必要な工事は異なります。台数だけで可否を判断せず、図面と現地の両方を確認したうえで、機器構成と施工範囲を整理します。
学生寮・施設のエアコン新設に関するよくあるご質問
既存の学生寮にも、複数台のエアコンを後付けできますか?
建物の電源条件、設置スペース、配管・排水ルートなどによって判断します。図面と現地を確認し、必要な機器と工事範囲を整理したうえでご提案します。
各室のエアコンを集中管理できますか?
対応機器とインターフェースを組み合わせることで検討できます。表示・操作できる項目は機種、接続構成、設定によって異なるため、施設側で必要な運用を確認して設計します。
入居者がいる施設でも工事できますか?
工事範囲や建物条件によります。居室への入室時間、私物の移動、養生、騒音が出る作業の時間帯などを施設管理者様と事前に調整し、工程を共有して進めます。
